【高温下的坚守】国网桐城供电公司:克难攻坚 为重点工程建设“清障让道”

2021-08-05 来源:网络收录 撰稿:项胜 吴菲 吴磐 浏览次数: 我来说两句

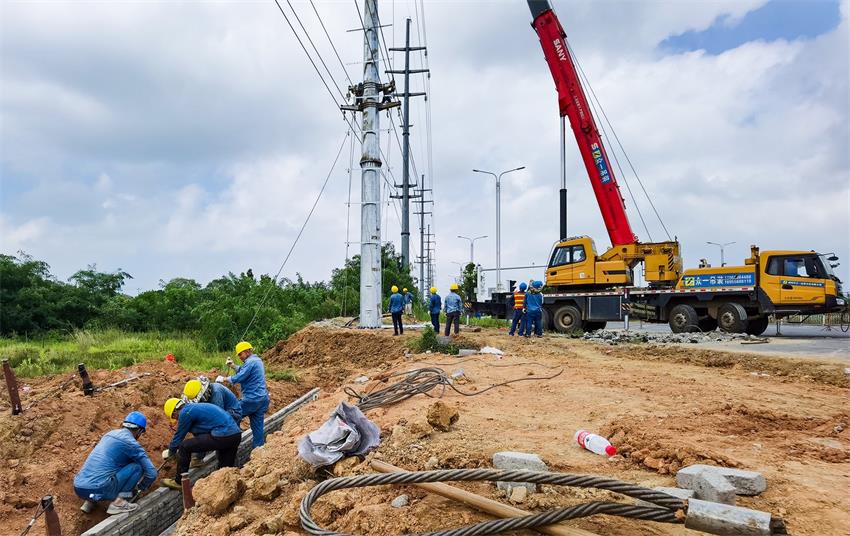

图为施工现场。

“大伙都加把劲,天气炎热,为了让用户少停电,我们今天一定要完成所有电杆和线路迁移任务。”8月4日早上5时整,国网桐城供电公司47名施工人员、8台工程车进入G237国道杆线迁移施工现场,对路旁的钢管塔和线路进行迁移,为东部新城至高铁东站道路工程建设“清障让道”。

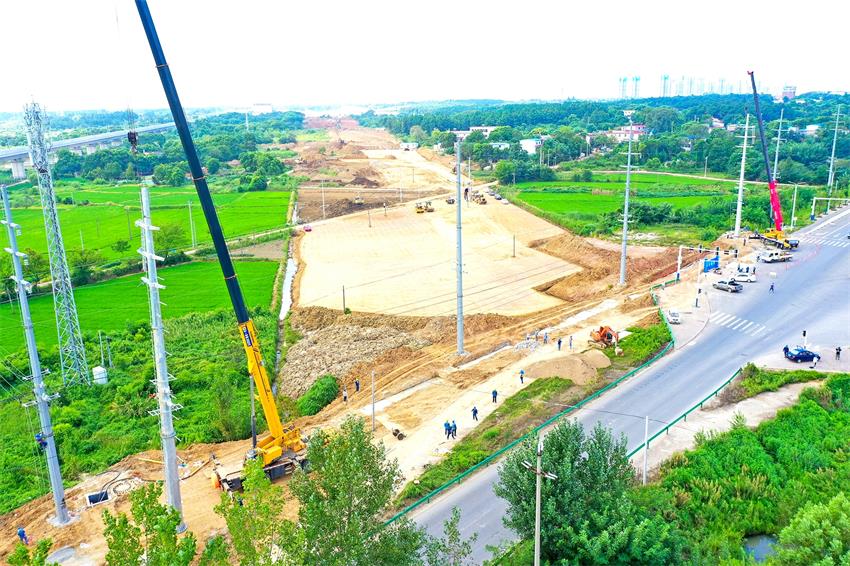

图为施工现场。

做好各项安全防护措施后,施工作业有序进行。烈日当空,午间地表温度高达37摄氏度。施工人员顶着烈日的炙烤,在劳动号子、机械轰鸣声中完成吊立、拆除钢管塔、电缆入地、紧线搭头等工序。

东部新城至高铁东站道路工程是我市今年城市建设重点项目之一。该路段沿线分布着许多高低压电杆,施工环境复杂,难度较大、时间紧、任务重。为把杆迁施工对居民生产生活的影响降到最小,该公司精心编制施工方案,调集精锐力量投入施工。

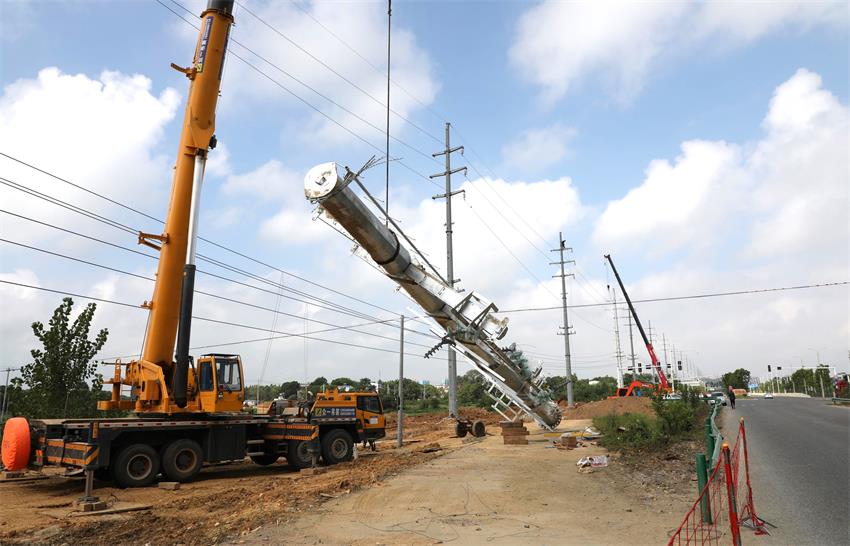

图为施工现场。

“我们今天要拆除双回路导线3档、拆除#031至#033钢管塔3基,重新组立#031、#032钢管塔2基,原直线改为耐张,10千伏电缆入地下穿道路后上两基新塔与线路连接,下午6点前必须全部完工,全线送电!”施工现场负责人都林向笔者介绍道。

在整个施工过程中,该公司按照用电安全可靠、城市美化标准,攻坚一日,同步完成了杆线迁移和电缆入地改造,为服务社会民生、城市发展贡献了“电力人”的力量。
