桐城供电公司:“净空”行动为岳无高速工程“清障”

2021-06-02 来源:网络收录 撰稿:项胜 吴菲 赵倩倩 浏览次数: 我来说两句

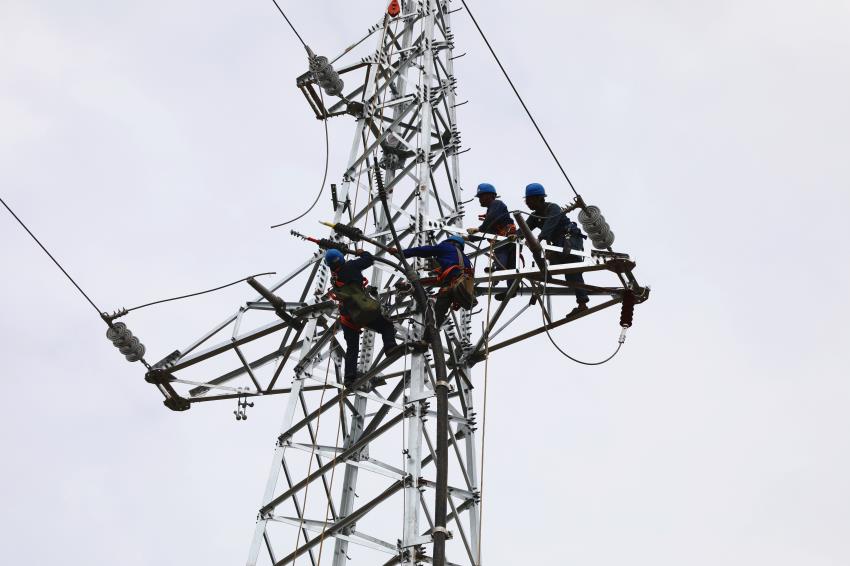

图为移杆改线工程施工现场。

        5月31日,在桐城35千伏邓草311线、邓陶307线、邓范308线1—12号塔移杆改线工程现场,国网安徽桐城市供电公司80多名施工人员争分夺秒,为岳无高速杆线迁改电缆入地工程挥汗如雨。

        为高效完成岳无高速公路建设中所涉电力杆线迁移工作,同时保证沿线用户安全用电,该公司多次派员实地查勘,制定杆线迁移改造方案;岳无高速公路沿线各供电所成立专项服务小组,实行“一条龙”服务、快速联动机制,有效解决施工难题。

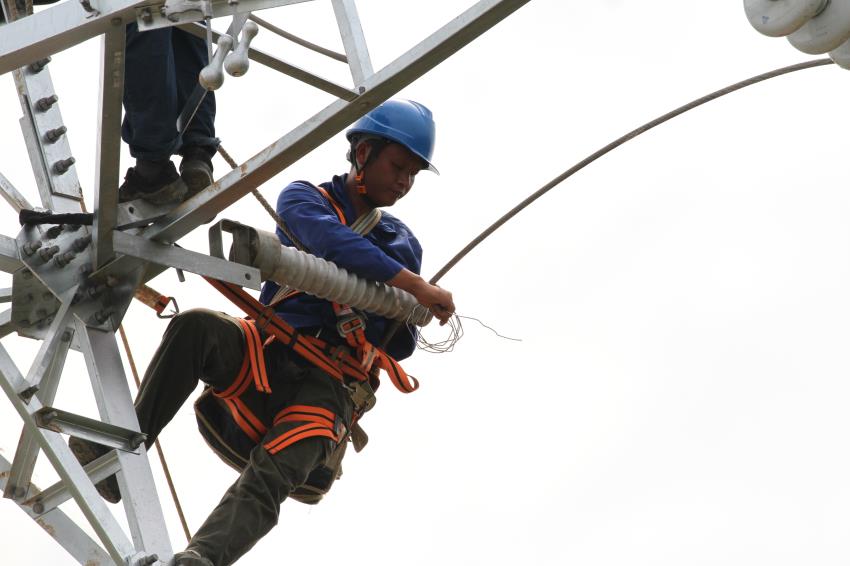

图为移杆改线工程施工现场。

“迁改的每条线路都要经过拆除、立杆、停电、放线等工序,每处的迁改一干就是十天八天的。”据该公司施工现场负责人李友胜介绍:“整个杆线迁移中,将新立16基杆塔。所有线路全部从公路下穿过,公路上空将无电网。”

此次岳无高速范岗段线路迁改工程自5月25日动工至今,已持续一周不间断施工,后续施工正在有序推进。岳无高速施工区内用电无忧、无电杆挡道,为岳无高速建设提供了有力支持。
