9月3日,桐城市组织召开了桐城抽水蓄能电站道路复建施工设计方案审查会,安徽桐城抽水蓄能有限公司、桐城市交通运输局、自然资源和规划局、林业局、生态环境分局、黄甲镇、唐湾镇、安能三局、征地移民领导小组办公室等单位负责同志参加。会议特邀安徽宏泰交通工程设计研究院有限公司等5家单位评审专家参加。
专家组听取了各相关单位的情况介绍及编制单位对方案的汇报,认为施工图设计内容较全面,设计深度基本符合部颁《公路工程基本建设项目设计文件编制办法》和《安徽桐城抽水蓄能电站工程建设征地移民安置规划报告》的要求,经修改完善后可交付实施。

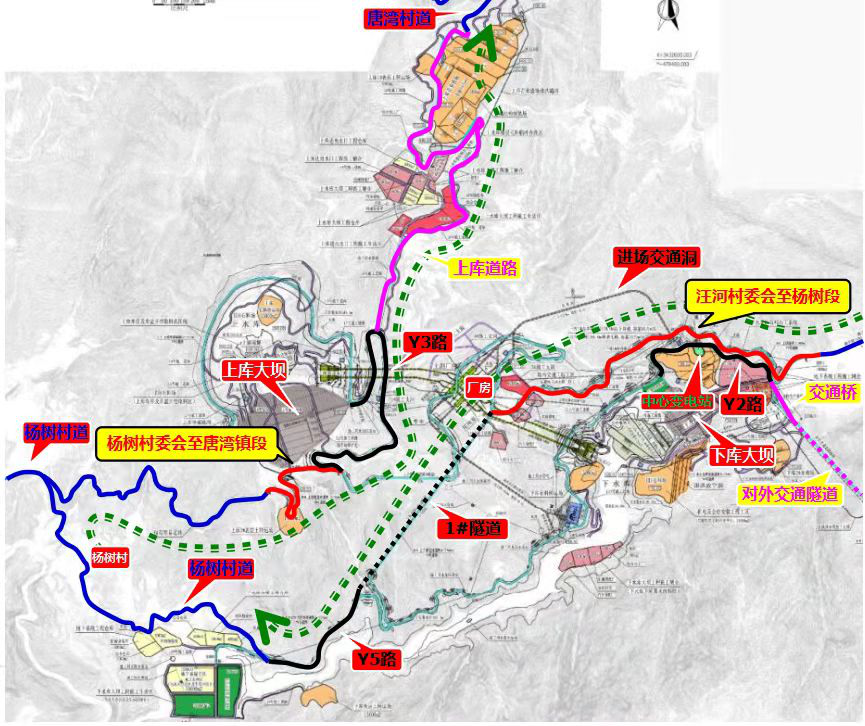

桐城抽水蓄能电站道路复建包括“汪河村委会至杨树段复建道路工程”和“杨树村委会至唐湾镇段复建道路工程”,总长2.816公里,公路等级均采用四级公路(Ⅱ类),设计速度15km/h,路基宽度6m,路面宽5m,水泥混凝土路面,规划建设总投资4869万元。计划工期8个月,于2022年5月建成通车。
桐城抽水蓄能电站道路复建工程是服务于黄甲镇西南部、唐湾镇南部沿线茶林经济生产、运输的重要通道,在带动当地特色乡村旅游、建设水利风景区、助力乡村振兴起着重要的基础性支撑作用。
